ac24horas - Notícias do Acre
No Result
View All Result
  • Capa
  • Últimas Notícias
  • Acre
  • Política
  • Economia
  • Editorial
  • Blogs e Colunas
    • Bar do Vaz
    • Blog do Crica
    • Blog do Venicios
    • Irailton Lima
    • Coluna do Astério
    • Charge
    • Gente – Economia e Negócios
    • Orlando Sabino
    • Valterlucio B. Campelo
  • ac24horasplay
  • Jornais Locais
  • Publicações Legais
    • Avisos
    • Concursos
    • Comunicados
  • Capa
  • Últimas Notícias
  • Acre
  • Política
  • Economia
  • Editorial
  • Blogs e Colunas
    • Bar do Vaz
    • Blog do Crica
    • Blog do Venicios
    • Irailton Lima
    • Coluna do Astério
    • Charge
    • Gente – Economia e Negócios
    • Orlando Sabino
    • Valterlucio B. Campelo
  • ac24horasplay
  • Jornais Locais
  • Publicações Legais
    • Avisos
    • Concursos
    • Comunicados
No Result
View All Result
ac24horas - Notícias do Acre
No Result
View All Result

Eletronorte troca transformador de 483 toneladas do linhão de Acre e Rondônia

Edmilson Ferreira by Edmilson Ferreira
13/11/2020
in Cotidiano, Notícias
0

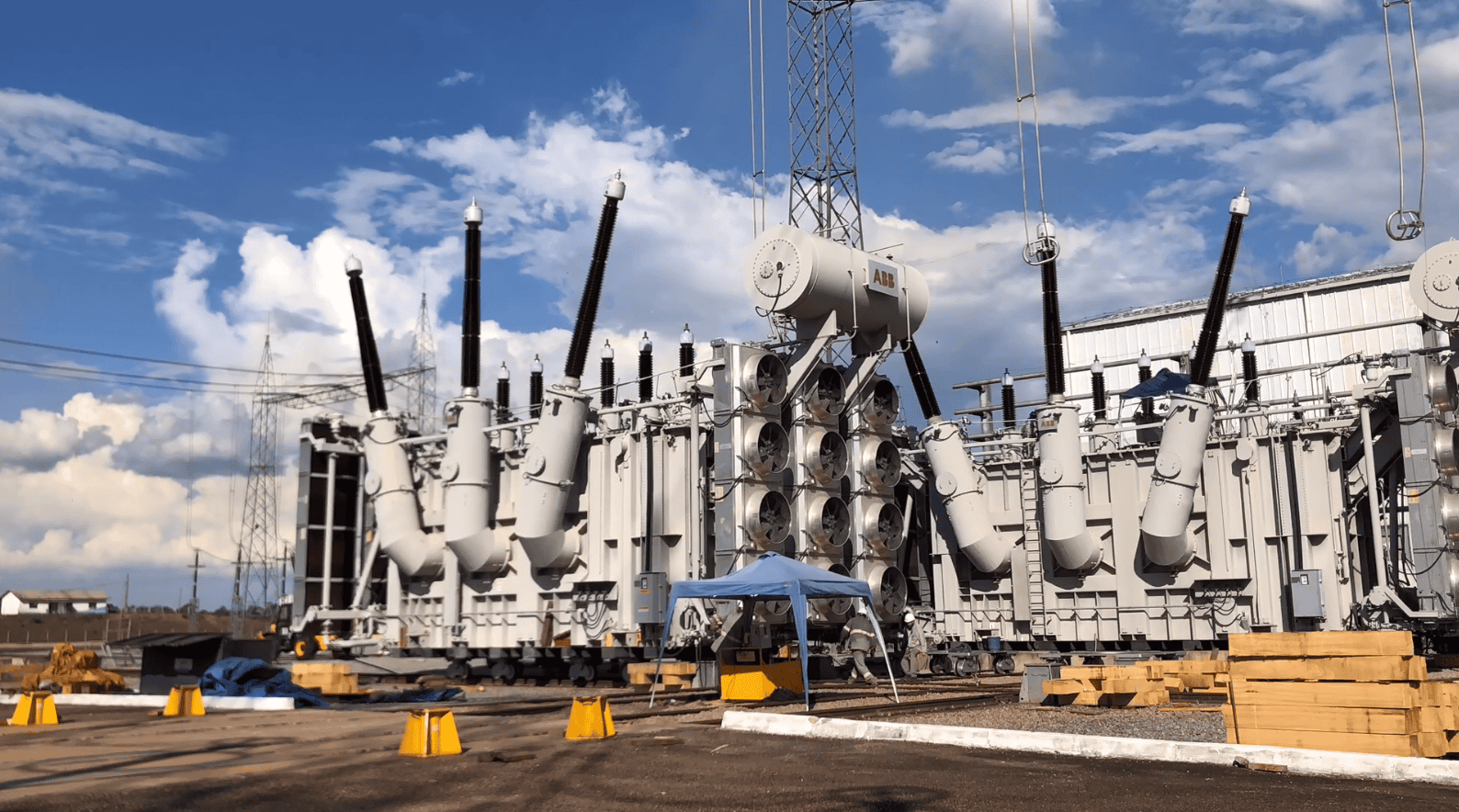

Eletronorte troca transformador de 483  toneladas do linhão de Acre e Rondônia

A Eletronorte anunciou nesta quinta-feira (12) a substituição do transformador TF10, do lado em 500 kV do Bloco 2 do Back-to-Back em Rondônia, em operação que demandou guindaste de arraste, central hidráulica, macacos hidráulicos, caminhão munck e carrinhos sobre trilhos (trolleys) para movimentar transformadores de 438 mil quilos entre 19 de outubro e 2 de novembro.

Com a indisponibilidade, ficaram comprometidos 50% do Back-to-Back, ou 400 MW. O Back-to-Back possibilita a transmissão de até 800 MW da energia gerada pelas usinas do Madeira (Santo Antônio e Jirau) para o Sistema Rondônia/Acre.

“O transformador sinistrado foi substituído pelo reserva, o que representou grande desafio, pois trata-se de um equipamento com 438 mil quilos. Durante a substituição, o Bloco 2 do Back-to-Back ficou indisponível, causando a aplicação de elevada parcela variável”, explica Elaine Vianna, gerente da Divisão de Ativos de Transmissão de HVDC de Porto Velho.

Segundo ela, “a principal função do Back-to-Back é isolar o grande montante de energia gerada no Complexo Madeira, e transmitida pelo Elo DC (Bipolo 1 e 2) do sistema regional Rondônia/Acre.

O sistema foi concebido para, em caso de contingência nas linhas HVDC entre Porto Velho e Araraquara, um bloco de geração enorme fluísse por apenas duas linhas AC entre as subestações Coletora e Porto Velho. O Back-to-Back transmite aproximadamente 10% da energia gerada no Madeira para suprir a demanda da região de Rondônia e Acre. Basicamente o Bac-to-Back é um Elo HVDC sem linha de transmissão”.

No Back-to-Back existe um transformador conversor reserva para o lado de 500 kV e outro para o de 230 kV. Antes de iniciar a movimentação dos transformadores foi assinado um contrato com a empresa Noroeste e houve a necessidade de se emitir uma apólice de seguros específica. Após a desconexão dos cabos das buchas e dos cabos do painel de comando e controle do transformador, foram preparados todos os dispositivos necessários para a movimentação, tais como guindaste de arraste, central hidráulica, macacos hidráulicos e caminhão munck. A movimentação do transformador é feita por meio de trolleys (carrinhos sobre trilhos).

Eduardo Martins Rocha, gerente do Departamento de Registros de Ativos de Transmissão do HVDC, conta a história: “No primeiro dia, movimentamos o transformador sinistrado TTF7-10 da sua base operacional para uma base provisória de dormentes em cima da rua. No segundo e terceiro dias, reposicionamos todos os dispositivos visando a movimentar o transformador reserva para a base de giro dos trolleys, pois temos que girar os trolleys a fim de fazer o movimento perpendicular ao primeiro movimento. Isso demorou um pouco porque tivemos problemas com dois macacos hidráulicos. No quarto dia, após o giro dos trolleys, movimentamos o transformador reserva da base de giro em direção à base operacional. Nesse momento, o transformador fica disponível para a equipe de SPCS iniciar as conexões dos cabos do painel de central e a eletromecânica iniciar a conexão dos cabos das buchas”.

“No quinto e último dia”, prossegue Eduardo, “houve a movimentação do transformador sinistrado, primeiramente, da base provisória em cima da rua para a base de giro dos trolleys, e depois movimentamos da base de giro no sentido da base do transformador reserva a fim de inspeção da seguradora. Nesse dia tivemos atraso com problemas em um dos rolleys. Agora, o transformador sinistrado encontra-se na base- reserva para iniciarmos a transferência de 138 mil litros de óleo aos tanques-reserva e preparar a inspeção interna do transformador para investigação da causa fundamental do sinistro”.

Agência Eletronorte

Previous Post

Em Xapuri, MPE ajuíza ação contra descumprimento de protocolos sanitários na eleição

Next Post

Unidades de saúde atendem em horário especial neste final de semana na Capital

Next Post
Busca por atendimento contra Covid-19 nas UBSs diminuiu

Unidades de saúde atendem em horário especial neste final de semana na Capital

INSCREVER-SE

Quero receber por e-mail as últimas notícias mais importantes do ac24horas.com.

* indicates required

© 2026 JNews - Premium WordPress news & magazine theme by Jegtheme.

No Result
View All Result
  • Capa
  • Últimas Notícias
  • ac24horas Premium
  • Acre
  • Política
  • Editorial
  • Bar do Vaz
  • Blog do Crica
  • Blog do Venicios
  • Coluna do Astério
  • Charge
  • Irailton Lima
  • Gente – Economia e Negócios
  • Orlando Sabino
  • Valterlucio B. Campelo
  • Jornais Locais
  • Publicações Legais
    • Avisos
    • Comunicados
    • Concursos
  • Minha Conta – ac24horas Premium

© 2026 JNews - Premium WordPress news & magazine theme by Jegtheme.
